Quan es va iniciar la tramitació, Endesa apostava per una central de 800 MW però uns anys després va canviar el projecte i va proposar una central de 500 MW (20 MW menys que la potència de la tèrmica abans de la seva aturada l’agost de 2010). Això, sumat a la major eficiència de les centrals de cicle combinat, suposaria, segons la secretaria d’Estat de Canvi Climàtic, una disminució del consum d’energia d’un 50% i, per tant, una reducció dels gasos d’efecte hivernacle. Un altre aspecte a destacar era que la xemeneia de la nova central tindria una alçada menor.

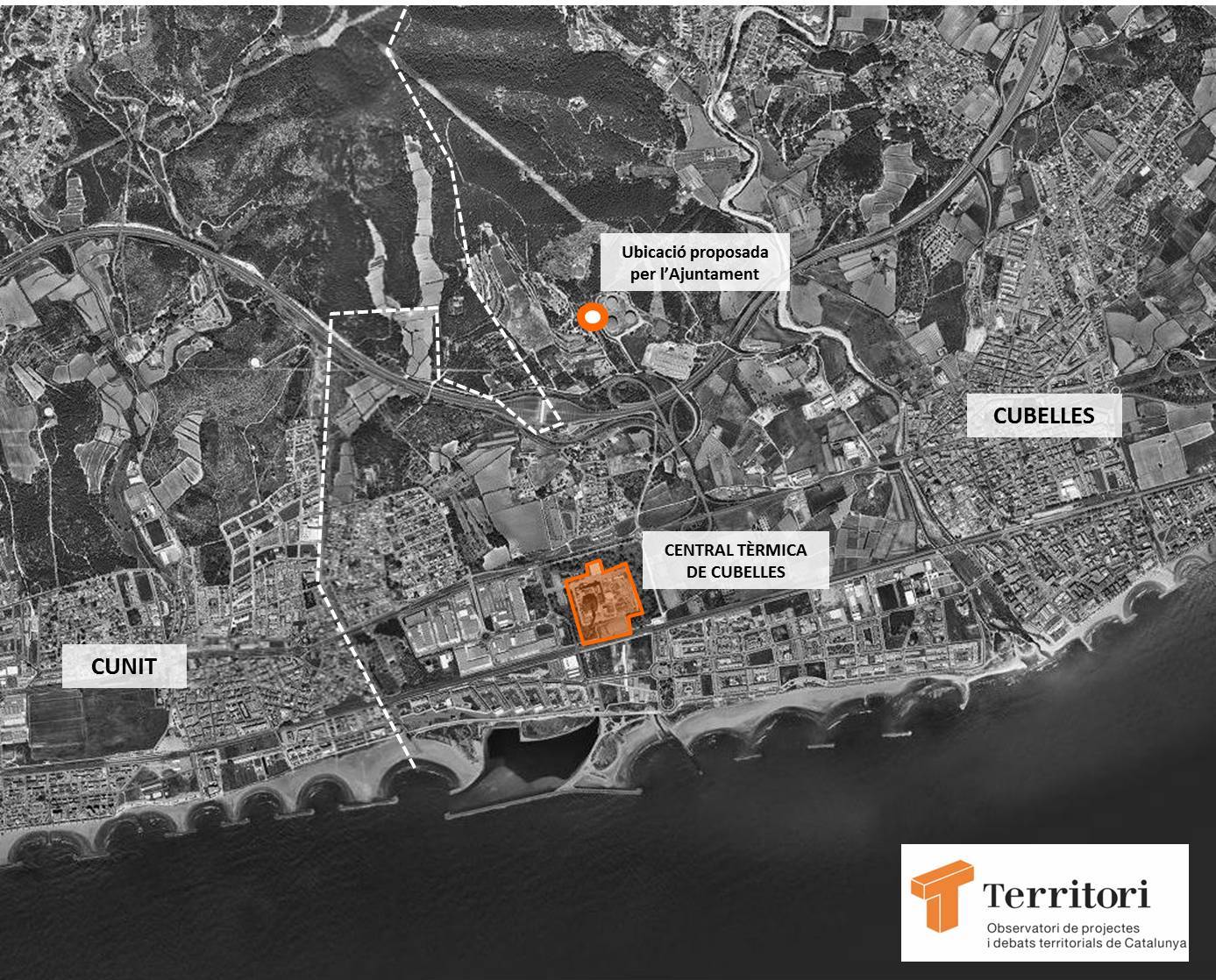

Malgrat aquesta decisió de l’Estat, el Govern de Cubelles seguia defensant el trasllat de la central i va continuar negociant aquesta qüestió amb Endesa i el Govern de la Generalitat. L’abril de 2011 la comissió d’Empresa i Ocupació del Parlament de Catalunya va aprovar, amb els vots a favor de tots els grups, una proposta presentada pel PP en la que es demanava al Ministeri de Medi Ambient i a Endesa que estudiessin l’emplaçament alternatiu proposat per l’Ajuntament de Cubelles.
Endesa vol desmantellar la central però no aclareix si la substituirà
L’abril de 2014 els sindicats UGT i CCOO van explicar que la direcció d’Endesa s’estava plantejant demanar l’autorització per tancar definitivament la central tèrmica a causa dels elevats costos de manteniment de la infraestructura, que ja feia prop de quatre anys que només funcionava en situacions d’emergència. L’Ajuntament de Cubelles no es va pronunciar sobre aquesta informació ja que no havia rebut cap comunicat de l’empresa.
Finalment, a principis de setembre de 2014 l’Ajuntament de Cubelles va notificar que havia rebut el projecte d’Endesa que preveia el tancament de la central tèrmica. En concret es desmantellarien aquelles parts no aprofitables per a una futura instal•lació de cicle combinat: màquines, edifici auxiliar, caldera, equips de transformació, dipòsits de fuel i xemeneia. Per contra es mantindrien oficines, menjadors, vestidors, laboratori, magatzems i tallers. Endesa confiava en enllestir el desmantellament l’any 2019 i justificava el tancament per la baixa utilització que havia tingut des del 2010.
Endesa recordava que, a la mateixa parcel•la, s’estava tramitant la construcció d’una central tèrmica de cicle combinat per bé que reconeixia que aquesta no seria una realitat ni a curt ni a mitjà termini. Per un costat a causa de la disminució de la demanda energètica arran de la crisi econòmica. Per l’altre per l’entrada en funcionament, als darrers anys, de diverses centrals de cicle combinat que garantien l’abastament energètic previst pel Pla de l’energia: Tarragona Endesa i Tarragona Power (Tarragona) (2003),
PLANA DEL VENT (Vandellòs) (2007),
PORT DE BARCELONA (Barcelona) (2011) i un nou grup de la
CENTRAL TÈRMICA DEL BESÒS (2011).
L’alcaldessa de Cubelles, Mònica Miquel (ICV), va celebrar la decisió de desmantellar l’actual central però reconeixia que seria molt difícil evitar la futura construcció de la tèrmica de cicle combinat. Amb tot, l’equip de govern, continuava defensant l’eliminació de l’activitat energètica de la zona i volia impulsar un cicle formatiu sobre energies renovables en aquelles instal•lacions. L’alcaldessa reconeixia, tanmateix, que el tancament de la central suposariaa una pèrdua d’ingressos d’1 milió d’euros i que aquest era un factor important que també caldria tenir en compte. En canvi, no va fer cap referència a la proposta, plantejada anys abans per l’Ajuntament, de canviar l’emplaçament de la central.
A finals de 2014 Endesa estava iniciant els tràmits previs al desmantellament de la tèrmica. Per la seva banda l’Ajuntament començava a negociar amb Endesa sobre el futur dels terrenys, per bé que l’elèctrica no estava disposada a renunciar a la possible instal•lació, a llarg termini, d’una central de cicle combinat.
